म्याग्दीमा पाँच जलविद्युत् आयोजना निर्माणको अन्तिम चरणमा

रासस अक्टोबर २९, २०२४

म्याग्दी, कात्तिक १३–जिल्लाको रघुगङ्गा गाउँपालिकामा १६७.३ मेगावाट क्षमताको पाँच वटा जलविद्युत् आयोजना निर्माणको अन्तिम चरणमा पुगेका छन्।

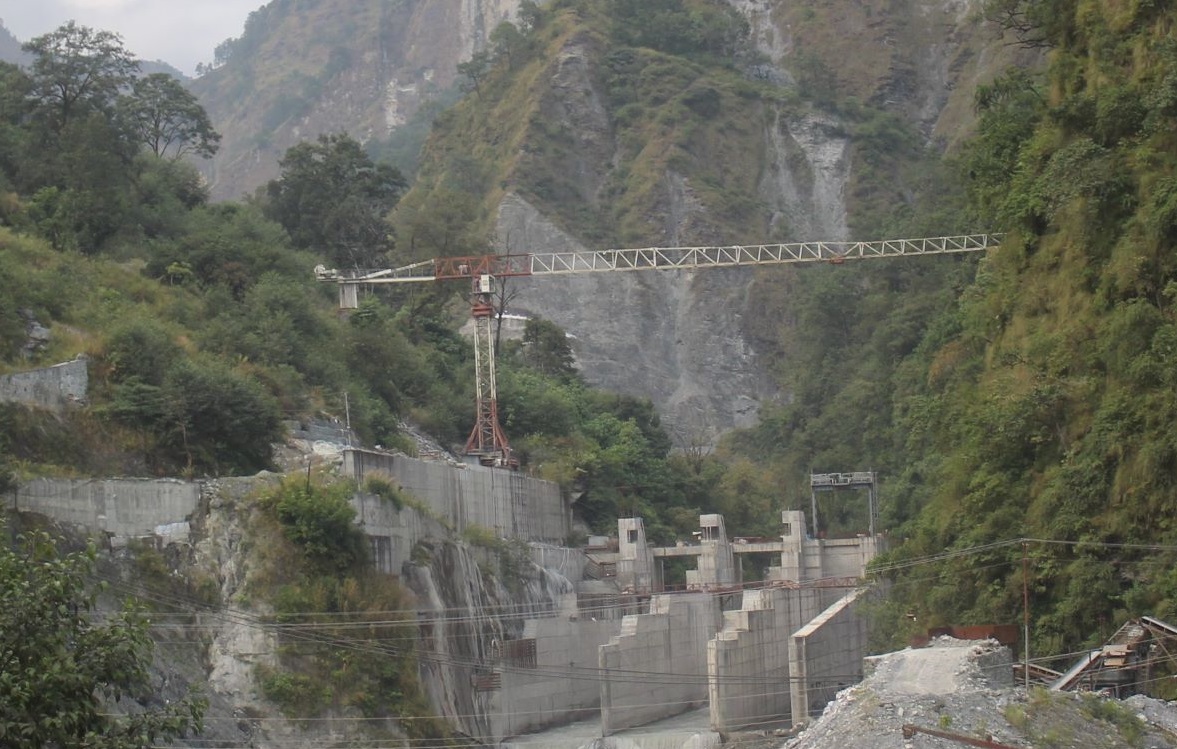

संसारको सातौँ (८,१६७ मिटर) अग्लो धवलागिरि हिमालको फेदीमा मुहान रहेको राहुघाट र सहायक नदीमा निर्माणाधीन आयोजनाले एकैसाथ विद्युत् उत्पादनको तयारी गरेका हुन् ।

तीन वटा आयोजनाको भौतिक प्रगति ८० प्रतिशतभन्दा बढी रहेको रघुगङ्गा गाउँपालिकाका अध्यक्ष भवबहादुर भण्डारीले जानकारी दिए।

उनका अनुसार ५० प्रतिशत निर्माण सकिएको २२.५ मेगावाट क्षमताको ठूलोखोला जलविद्युत् आयोजनाले पनि आगामी एक वर्षभित्र विद्युत् उत्पादनको तयारी गरेको छ।

‘८५ प्रतिशतभन्दा बढी भौतिक प्रगति भएको ४८ मेगावाट क्षमताको अपर राहुघाट, ३७.५ मेगावाट क्षमताको मङ्गले राहुघाट र २१.३ मेगावाटको ठूलोखोला जलविद्युत् आयोजना एकैसाथ सम्पन्न हुने चरणमा छन्,’ अध्यक्ष भडारीले भने, ‘४० मेगावाट क्षमताको राहुघाट र २२.५ मेगावाट क्षमताको माथिल्लो ठूलोखोलाको निर्माणले पनि गति लिएको छ।’

राहुघाटले एक वर्षभित्र उत्पादन सुरु गर्ने

नेपाल विद्युत् प्राधिकरणको सतप्रतिशत लगानीमा स्थापित रघुगङ्गा हाइड्रोपावर लिमिटेड प्रवर्द्धक रहेको राहुघाट जलविद्युत् आयोजनाले सन् २०२५ मार्च महिनाभित्र विद्युत् उत्पादन सुरु गर्ने कार्ययोजनासहित काम गरिरहेको आयोजनाका व्यवस्थापक राज विष्टले बताए।

गत साउनमा ६.२७० किलोमिटर लामो सुरुङको ब्रेक थ्रु भएको राहुघाटको बाँध र विद्युत्गृहको अधिकांश संरचना निर्माण सकिएका उनले जानकारी दिए।

तुदी पावरका दुई आयोजना

अपर राहुघाट र मङ्गले राहुघाटको प्रवर्द्धक तुदी हाइड्रोपावरका आवासीय इञ्जिनियर प्रकाश तिमिल्सिनाले दुईवटै आयोजनाको सुरुङ निर्माण सकिएको, विद्युत्गृह, बाँध निर्माण अन्तिम चरणमा पुगेको जानकारी दिए। राहुघाटको बाँधदेखि करिब ४ सय मिटर माथि अपर राहुघाटको विद्युत्गृह छ ।

१४ अर्ब लागतमा विसं २०७७ मा मङ्गले राहुघाट र राहुघाट जलविद्युत् आयोजना निर्माण सुरु भएको थियो। चारदेखि पाँच महिनाभित्र विद्युत् उत्पादन गर्ने लक्ष्यसहित निर्माणलाई तीव्रता दिइएको अपर राहुघाटका इञ्जिनियर नरोत्तम कार्कीले बताए।

प्रसारण लाइनको पर्खाइमा ठूलोखोला

संयुक्त ऊर्जा लिमिटेड प्रवर्द्धक रहेको २१ दशमलव दुई मेगावाट क्षमताको ठूलोखोला जलविद्युत् आयोजनाले पूर्वाधार निर्माण सकेको छ।

मन्त्रिपरिषद्को यही कात्तिक ८ गतेको बैठकले ठूलोखोला जलविद्युत् आयोजनाको २२० केभी क्षमताको प्रसारण लाइन आयोजना निर्माणका लागि ६.०६ हेक्टर राष्ट्रिय वन क्षेत्रको जग्गा प्रयोग गर्न स्वीकृति दिने निर्णय गरेको थियो ।

उक्त आयोजनाले प्रसारण लाइन र सवस्टेशनको प्रतिक्षा गरिरहेको आयोजनाका आवासीय इञ्जिनियर सञ्जीव न्यौपानेले बताए।

२२.५ मेगावाट क्षमताको माथिल्लो ठूलोखोला जलविद्युत् आयोजनाको बाँध, पेनस्टक पाइपलाइन निर्माणलाई तीव्रता दिइएको भन्दै विद्युत्गृह निर्माण सुरु भएको आयोजनाको करिब ६० प्रतिशत भौतिक प्रगति भएको उनले जानकारी दिए।

माथिल्लो ठूलोखोलाबाहेकका आयोजनाबाट उत्पादित विद्युत् केन्द्रीय प्रसारण लाइनमा जोड्न रघुगङ्गा–३ अम्बाङको राहुघाट सबस्टेशनबाट केन्द्रीय ग्रिडमा जोडिने छ । माथिल्लो ठूलोखोलाको बिजुली भने दाना सबस्टेसनमा लैजान प्रसारण लाइन निर्माण थालिएको छ ।

राहुघाट र आसपासका खोलामा पाँच दशमलव पाँच मेगावाट क्षमताको बगरखोला, चार दशमलव ७५ मेगावाटको स्यानोखोला, ४.९० मेगावाटको अपर ठूलोखोला र १५ मेगावाटको माथिल्लो ठूलोखोला जलविद्युत् आयोजना निर्माण अन्तिम चरणमा छन्।

प्रसारण लाइन र सवस्टेशन निर्माणाधीन

नेपाल विद्युत प्राधिकरणमार्फत म्याग्दी र राहुघाट नदीमा निर्माणाधीन तथा निर्माणको क्रममा रहेका आयोजनाबाट उत्पादन हुने विद्युत्लाई राष्ट्रिय प्रणालीमा आबद्ध गराउन एशियाली विकास बैंकको ऋणमा सबस्टेसन र प्रसारण लाइन निर्माणाधीन छन्।

मालिका गाउँपालिका–७ बिमबाट रघुगङ्गा गाउँपालिका–३ राहुघाटको अम्वाङ जोड्ने १३२ केभी क्षमताको प्रसारण लाइन र दुवै ठाँउमा सबस्टेसन निर्माणका लागि सन् २०२१ को डिसेम्बर ३१ मा भारतीय कम्पनी लार्सन एण्ड टियुब्रो (एलएनटी) सँग २६ मिलियन अमेरिकी डलरमा ठेक्का सम्झौता भएको थियो ।

निर्धारित ३० महिनामा काम सम्पन्न नभएपछि ठेकेदार कम्पनीसँगको सम्झौताको म्याद १५ महिना थपिएको छ । आयोजना प्रमुख रोशन अग्रवालले गत जुलाई १६ मा सकिएको ठेक्का सम्झौताको म्याद सन् २०२५ को नोभेम्बर १६ सम्म थप भएको जानकारी दिए।

‘तीस महिनाको अवधिमा समग्रमा ५० प्रतिशतभन्दा बढी भौतिक प्रगति भएको छ’, उनले भने- ‘राहुघाटमा कमजोर भू–बनोट र विपद्को जोखिम, वन क्षेत्रमा टावर निर्माणका लागि अनुमति पाउन भएको ढिलाइ र केही टावर निर्माण स्थलमा समुदायको विवादले आयोजना निर्माण अवधी लम्बिएको हो ।’

१३३/३३ केभी, ३० एमभिए क्षमता र एआइएस प्रविधिको उपकरण जडान गरिने डाँडाखेत सबस्टेसनको सिभिलतर्फको ६० प्रतिशत भौतिक प्रगति भएको छ । भूमिगत पानी र पहिरो प्रभावित राहुघाटमा सबस्टेशनको डिजाइनमा समस्या भएकाले ठेक्का सम्झौताको २७ महिनापछि गत जेठ महिनादेखि नेपाली सहायक ठेकेदार डिएल स्ट्रक्चरले काम थालेको थियो ।

दुई २०/१३२/३३ केभी, २०० एमभिए क्षमताको उपकरण जडान हुने जिआइएस प्रविधिको राहुघाट सबस्टेसनमा उपकरण राख्ने र कार्यालयको भवन बनाउन जग्गाको प्लट बनाउने कामलाई तीव्रता दिइएको एनएलटीका आयोजना व्यवस्थापक सुवासचन्द्र शर्माले बताए।

अम्बाङमा सबस्टेसन बनाउन पाँच वर्षअघि ९० रोपनी जग्गा अधिग्रहण भएको थियो । एक सय ३२ केभी क्षमताको डबल सर्किट प्रसारण लाइनको ८२ टावरमध्ये हालसम्म करिब ४० वटा निर्माण सकिएको छ ।

रघुगङ्गा गाउँपालिकाको वडा नं ३, बेनी नगरपालिकाको ९, १०, मङ्गला गाउँपालिकाको वडा नं १, मालिकाको वडा नं ६ र ७ मा प्रसारण लाइनको टावर निर्माणस्थल हुन् । म्याग्दी नदीमा १७२.८ मेगावाट क्षमताको ४ वटा जलविद्युत आयोजना निर्माण सुरु भएका छन् ।
